給水(shui)(shui)管道(dao)必須采用與管材相適應的管件。生活給水(shui)(shui)系(xi)統材料必須達(da)到飲用水(shui)(shui)衛(wei)生標準(zhun)。室內給水(shui)(shui)管材及(ji)連接方式,如表2-13所列。


表 13.jpg


室內給水管道施工(gong)工(gong)藝流程:


  施工(gong)準備→埋地管(guan)(guan)安(an)裝→平管(guan)(guan)安(an)裝→立管(guan)(guan)安(an)裝→支管(guan)(guan)安(an)裝、管(guan)(guan)試(shi)水(shui)壓試(shi)驗→管(guan)(guan)道消毒沖洗(xi)→竣工(gong)驗收


一(yi)、施工安裝(zhuang)要求


1. 埋地管(guan)安裝(zhuang)


  a. 室內地坪±0.000以下(xia)的管(guan)道敷設(she)應(ying)分兩段(duan)(duan)進行。先進行地坪±0.000以下(xia)至基(ji)礎外(wai)墻段(duan)(duan)的鋪(pu)設(she);待土建結束后,再進行戶外(wai)連結管(guan)的鋪(pu)設(she)。鋪(pu)設(she)管(guan)道的溝底(di)應(ying)平整(zheng),不(bu)得有突出的尖硬物體,溝底(di)應(ying)鋪(pu)100mm厚的砂墊層。埋地管(guan)回填(tian)(tian)時,先用(yong)砂土或顆(ke)粒不(bu)大于12mm的土壤回填(tian)(tian)至管(guan)頂上側300mm處,以夯(hang)實后方可回填(tian)(tian)原(yuan)土,其(qi)埋深不(bu)宜小于300mm,如圖2-28所(suo)示。





  b. 引(yin)入(ru)管(guan)在穿(chuan)越(yue)基礎(chu)預留時(shi),應(ying)留基礎(chu)沉(chen)降(jiang)量≥100mm,如(ru)圖2-29所示。引(yin)入(ru)管(guan)穿(chuan)越(yue)地下(xia)室(shi)、地下(xia)水(shui)池池壁時(shi),應(ying)設防(fang)水(shui)套(tao)管(guan),對于(yu)有(you)均(jun)勻沉(chen)降(jiang)及(ji)受振動的墻體(ti),應(ying)設柔性(xing)防(fang)水(shui)套(tao)管(guan),如(ru)圖2-30所示。給(gei)水(shui)管(guan)道不宜穿(chuan)越(yue)建筑(zhu)物(wu)的伸縮縫、沉(chen)降(jiang)縫,若管(guan)道必須穿(chuan)越(yue)時(shi),應(ying)采用軟性(xing)接頭法、絲扣(kou)彎頭法及(ji)活動支架法,如(ru)圖2-31所示。

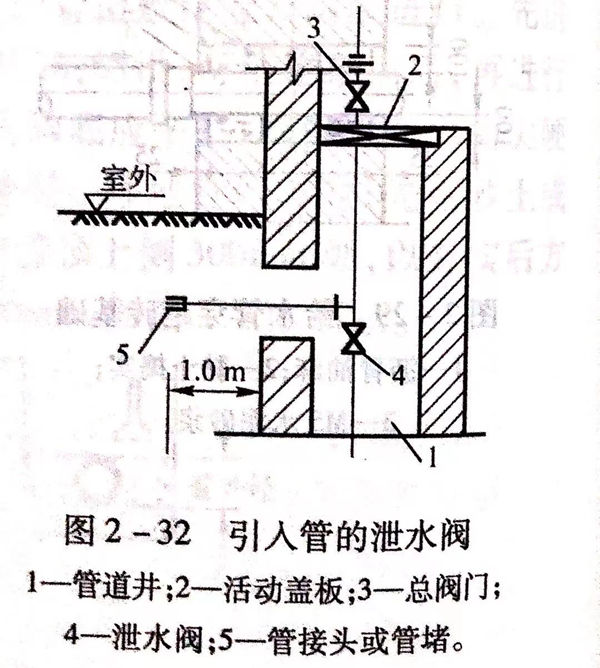

  c. 引入管底(di)部(bu)應(ying)用(yong)三通加(jia)裝泄水閥或(huo)管堵,以(yi)利(li)于(yu)管道(dao)水壓試驗及沖洗時排水。管道(dao)敷設完畢,在甩(shuai)出地面的接口(kou)處應(ying)設盲板或(huo)管堵,如(ru)圖2-32所示。




 2. 干(gan)管安裝


  對于上分(fen)式給水系(xi)統,干管可(ke)明裝于頂(ding)(ding)(ding)層樓板下(xia)(xia)或暗裝于屋頂(ding)(ding)(ding)、吊頂(ding)(ding)(ding)及技(ji)術(shu)層內;對于下(xia)(xia)分(fen)式系(xi)統,干管可(ke)敷(fu)設于底層地面上、地下(xia)(xia)室樓板下(xia)(xia)及地溝(gou)內。


  待支架安裝完畢,即可進(jin)行干(gan)管(guan)安裝。


   a. 給水十管(guan)安(an)裝前應畫出各給水立(li)(li)管(guan)的安(an)裝位置(zhi)十字線。當兩立(li)(li)管(guan)間干管(guan)管(guan)段較長時,可用管(guan)接頭延長直線管(guan)段。


   b. 給水干管(guan)(guan)的安裝坡度(du)不宜小于0.003,以(yi)利于管(guan)(guan)道(dao)(dao)沖洗及放空。給水干管(guan)(guan)的中部(bu)應設固(gu)定支架,以(yi)保證(zheng)管(guan)(guan)道(dao)(dao)系統的整體穩(wen)定性(xing)。每安裝一(yi)段干管(guan)(guan)應用金(jin)屬卡件固(gu)定,對塑料管(guan)(guan)和銅管(guan)(guan),其與(yu)金(jin)屬卡件之間應墊塑料帶可橡膠墊。


   c. 管(guan)(guan)(guan)子和管(guan)(guan)(guan)件可先在地面組裝,度(du)以便于起(qi)吊為宜。起(qi)吊至支(zhi)架上(shang),用金屬卡(ka)具(ju)固(gu)定管(guan)(guan)(guan)段(duan)(duan)。地下干(gan)管(guan)(guan)(guan)在下管(guan)(guan)(guan)時,應封堵分支(zhi)管(guan)(guan)(guan)口(kou),防止泥水(shui)落入管(guan)(guan)(guan)內。干(gan)管(guan)(guan)(guan)安裝后,應進行調直撥正,用水(shui)平尺在管(guan)(guan)(guan)段(duan)(duan)上(shang)復核,防止局部管(guan)(guan)(guan)段(duan)(duan)出現(xian)(xian)“塌腰”或“拱起(qi)”的(de)現(xian)(xian)象(xiang)。


 3. 立管安裝


給(gei)水立管可分為明裝(zhuang)(zhuang)和(he)安裝(zhuang)(zhuang)于管道豎(shu)井或(huo)墻槽內的暗裝(zhuang)(zhuang)。


   a. 根(gen)據地(di)下給水干(gan)管(guan)(guan)(guan)各立(li)管(guan)(guan)(guan)甩頭位置,應(ying)配合(he)土建施工(gong),按設計要求(qiu)及(ji)(ji)時準(zhun)確地(di)逐層(ceng)(ceng)預(yu)留孔洞(dong)或(huo)埋設套管(guan)(guan)(guan)。施工(gong)中(zhong)(zhong)不得在鋼筋混凝土樓板上鑿洞(dong)。自頂層(ceng)(ceng)向底層(ceng)(ceng)吊線(xian)墜,并在墻面(mian)彈畫出立(li)管(guan)(guan)(guan)安裝(zhuang)的垂(chui)直中(zhong)(zhong)心線(xian)。作(zuo)為預(yu)制量尺及(ji)(ji)現場安裝(zhuang)中(zhong)(zhong)的基準(zhun)線(xian)。


   b. 根據立(li)管(guan)卡(ka)(ka)(ka)的高度,在垂直(zhi)中(zhong)心線(xian)上(shang)畫橫線(xian)確(que)定管(guan)卡(ka)(ka)(ka)的安(an)裝位置并(bing)打洞栽卡(ka)(ka)(ka)。每安(an)裝一(yi)層立(li)管(guan),用(yong)立(li)管(guan)卡(ka)(ka)(ka)件予(yu)以(yi)固定,管(guan)卡(ka)(ka)(ka)距(ju)地面1.5m~1.8m,兩個以(yi)上(shang)的管(guan)卡(ka)(ka)(ka)應(ying)均勻(yun)安(an)裝,成(cheng)排管(guan)道或同一(yi)房間(jian)的管(guan)卡(ka)(ka)(ka)和閥(fa)門的安(an)裝高度應(ying)保持一(yi)致。


   c. 給水與排(pai)水立(li)(li)管(guan)(guan)并(bing)行時(shi),應置于排(pai)水立(li)(li)管(guan)(guan)外側;與熱水立(li)(li)管(guan)(guan)并(bing)行時(shi),應置于熱水立(li)(li)管(guan)(guan)右側。


   d. 立管穿過樓(lou)(lou)板時,應(ying)設金屬或塑(su)料(liao)套(tao)管。安裝在樓(lou)(lou)板內的套(tao)管,其頂部應(ying)高出裝飾地面20mm;安裝在廚房及衛生(sheng)間的套(tao)管,應(ying)高出50mm,套(tao)管底部應(ying)與樓(lou)(lou)板底面相(xiang)平。


 特別(bie)提醒:套管(guan)(guan)與管(guan)(guan)道之間應(ying)用防水油膏(gao)或石棉繩填實,端面應(ying)光(guang)滑,套管(guan)(guan)內不得設有(you)管(guan)(guan)道接(jie)口。多層(ceng)或高(gao)層(ceng)建筑,每隔一層(ceng)應(ying)在(zai)立管(guan)(guan)上(shang)安裝一個活(huo)接(jie)頭。


 4. 支管安裝


   a. 給水支(zhi)管安裝(zhuang)一般先施工到(dao)衛生器(qi)具(ju)(ju)的(de)進(jin)水閥處(chu),支(zhi)管與衛生器(qi)具(ju)(ju)的(de)連接(jie),應(ying)在衛生器(qi)具(ju)(ju)安裝(zhuang)后(hou)進(jin)行。


   b. 連接(jie)數個衛(wei)生器具(ju)的(de)給水橫支管,可(ke)用(yong)比(bi)量(liang)法進行下(xia)料預制,按(an)相應的(de)接(jie)口工藝標準,組裝成整體橫支管。


   c. 支管(guan)應(ying)以不小(xiao)于0.002的坡度坡向立管(guan),以便(bian)維(wei)修時(shi)(shi)放水(shui)。支管(guan)安裝完畢,應(ying)檢(jian)查支架(jia)和管(guan)道(dao)接口,清理(li)殘余填料、粘結劑(ji),并(bing)及時(shi)(shi)用堵頭或管(guan)帽將各管(guan)口封堵。



二、常(chang)見質量缺陷及(ji)預(yu)防措施


1. 塑料管粘(zhan)接(jie)接(jie)口破裂(lie)導(dao)致漏水(shui)或斷裂(lie)。


    預防措(cuo)施(shi):管(guan)(guan)口承(cheng)口原有不(bu)明顯裂(lie)縫(feng),未認真檢(jian)查(cha)剔除,插(cha)人后裂(lie)紋加深加寬,所以,安裝前(qian)必須(xu)逐根檢(jian)查(cha)管(guan)(guan)子(zi)質量(liang)。操作時(shi),應(ying)采用干布蘸清潔劑(ji)將承(cheng)插(cha)口處的油(you)污擦(ca)凈。嚴禁將塑料管(guan)(guan)鋪設在(zai)凍土(tu)或未經處理的松土(tu)上(shang),回(hui)填土(tu)時(shi)嚴格按塑料管(guan)(guan)回(hui)填土(tu)工藝標(biao)準施(shi)工,防止損壞管(guan)(guan)路。


 2. 塑料管(guan)熔熱(re)操(cao)作中(zhong),管(guan)內徑收縮或(huo)過大,對接中(zhong)形成“假接”造成管(guan)口滲漏。


    預防措施(shi):熱熔(rong)操作時,可提前將承(cheng)口(kou)從(cong)模芯(xin)上取(qu)下,保(bao)證承(cheng)口(kou)有足夠(gou)的回(hui)縮。應嚴格按熔(rong)接工藝參數操作,不得隨意調節熔(rong)接壓力。當(dang)熔(rong)接口(kou)尚(shang)未完全冷(leng)卻時,嚴禁移動管口(kou)或施(shi)加外力。


 3. 塑料管粘(zhan)接時膠(jiao)黏劑外(wai)淌影(ying)響接頭(tou)外(wai)觀質量。


    預(yu)防措施:膠黏劑應(ying)均勻涂抹(mo),先(xian)涂承口內(nei),后涂插口外,不得過量,操作完畢,應(ying)使用凈(jing)布(bu)將溢出的膠黏劑擦拭干凈(jing)。



三、安全操作(zuo)規程


 1. 施(shi)(shi)工現場應(ying)保持整潔,材料設備及廢料應(ying)按指定地(di)點堆放(fang),施(shi)(shi)工人員應(ying)按指定道(dao)路(lu)行走,不能從起吊設備下方等危險地(di)區通行。


 2. 地下給水管(guan)(guan)道為鑄(zhu)鐵管(guan)(guan)時(shi),剁管(guan)(guan)應(ying)注意飛削傷人,下管(guan)(guan)時(shi)使用繩索應(ying)牢固,以(yi)防傷人。


 3. 使用電動套絲機套螺紋時,機具(ju)應具(ju)有(you)良好絕緣裝置,防止發生(sheng)觸電事故。


 4. 登高作業時,應做好監護工作,設人扶梯、凳,并戴好安全帽,不允(yun)許向(xiang)上或向(xiang)下(xia)拋丟工具等物品,只準用繩向(xiang)上吊或向(xiang)下(xia)系(xi)。
