室內排(pai)水管(guan)(guan)道常用管(guan)(guan)材及連(lian)接(jie)方式,如表2-16所列(lie)。


表 16.jpg


室(shi)內(nei)排水管(guan)道施工(gong)工(gong)藝(yi)流程:


 施工(gong)準備→埋地管(guan)安(an)(an)裝(zhuang)→干管(guan)安(an)(an)裝(zhuang)→立管(guan)安(an)(an)裝(zhuang)→橫支(zhi)(zhi)管(guan)安(an)(an)裝(zhuang)→器(qi)具(ju)支(zhi)(zhi)管(guan)安(an)(an)裝(zhuang)→灌水試驗(yan)→通水通球試驗(yan)。


1. 硬聚乙烯排水(shui)塑料管安裝


 a. 埋地管道


  ①. 鋪設埋地(di)管(guan)宜分兩段(duan)(duan)進行,第(di)一(yi)段(duan)(duan)先做±0.00以(yi)下的(de)室(shi)內部分至伸(shen)出外(wai)墻為止,伸(shen)出外(wai)墻的(de)管(guan)道(dao)不得小于250mm,待(dai)土建(jian)施工結束后,再從(cong)外(wai)墻邊鋪設第(di)二段(duan)(duan)管(guan)道(dao)接人室(shi)內檢(jian)查井。


  ②. 埋地管(guan)的管(guan)溝底面應(ying)平整,無突出(chu)的尖(jian)硬物。一般可做(zuo)100mm~150mm砂(sha)墊層,墊層寬度不小于管(guan)徑的2.5倍,坡度與管(guan)道(dao)(dao)坡度相同。管(guan)道(dao)(dao)灌水試驗合格后,方可在管(guan)道(dao)(dao)周圍填砂(sha),填砂(sha)至管(guan)頂以上(shang)至少100mm處(chu)。


  ③. 埋地(di)(di)管穿越基礎預留孔洞時(shi),管頂上部凈空不得小于150mm,埋地(di)(di)管穿地(di)(di)下(xia)室外墻時(shi)應設剛(柔)性防(fang)水(shui)套管。


 b. 立管


  ①. 塑料管(guan)道(dao)支(zhi)(zhi)撐(cheng)(cheng)(cheng)分為(wei)(wei)固(gu)(gu)定(ding)(ding)支(zhi)(zhi)撐(cheng)(cheng)(cheng)和滑(hua)動(dong)(dong)支(zhi)(zhi)撐(cheng)(cheng)(cheng)兩種。立管(guan)的固(gu)(gu)定(ding)(ding)支(zhi)(zhi)撐(cheng)(cheng)(cheng)每層(ceng)設一(yi)個(ge)。立管(guan)穿(chuan)樓(lou)板(ban)處(chu)應加裝止水翼環,用C20細石混凝土(tu)分層(ceng)澆筑填補,第一(yi)次(ci)為(wei)(wei)樓(lou)板(ban)厚度的2/3,待強度達到1.2MPa后,再進行第二次(ci)澆筑至與地面取平,形成(cheng)固(gu)(gu)定(ding)(ding)支(zhi)(zhi)撐(cheng)(cheng)(cheng)。若在穿(chuan)樓(lou)板(ban)處(chu)未能形成(cheng)支(zhi)(zhi)撐(cheng)(cheng)(cheng)時(shi),應層(ceng)設置一(yi)個(ge)固(gu)(gu)定(ding)(ding)支(zhi)(zhi)撐(cheng)(cheng)(cheng)。滑(hua)動(dong)(dong)支(zhi)(zhi)撐(cheng)(cheng)(cheng)設置與層(ceng)高有(you)關。當層(ceng)高≤4m時(shi),層(ceng)間設滑(hua)動(dong)(dong)支(zhi)(zhi)撐(cheng)(cheng)(cheng)一(yi)個(ge);若層(ceng)高>4m時(shi),層(ceng)間設滑(hua)動(dong)(dong)支(zhi)(zhi)撐(cheng)(cheng)(cheng)兩個(ge)。


  ②. 管道支撐(cheng)件的內(nei)壁(bi)應(ying)光(guang)潔,滑(hua)動支撐(cheng)件與管身之間(jian)應(ying)留微隙,若管壁(bi)略為粗糙(cao),應(ying)墊軟(ruan)PVC板。固定(ding)支撐(cheng)和管外壁(bi)之間(jian)應(ying)墊一層橡膠軟(ruan)墊,并(bing)用(yong)U形卡、螺(luo)栓擰緊(jin)固定(ding)。


  ③. 立管(guan)底(di)部宜采取固(gu)定措(cuo)施,如設支墩。


  ④. 立管(guan)(guan)和非(fei)埋地(di)橫管(guan)(guan)都必須設(she)置伸(shen)(shen)縮節(jie),以防止管(guan)(guan)道變(bian)形破裂(lie)。立管(guan)(guan)宜采用(yong)普通型伸(shen)(shen)縮節(jie),橫管(guan)(guan)宜采用(yong)鎖緊式橡膠圈專(zhuan)用(yong)伸(shen)(shen)縮節(jie)。伸(shen)(shen)縮節(jie)應盡量設(she)在靠近水(shui)流匯合管(guan)(guan)件處。兩(liang)個伸(shen)(shen)縮節(jie)之間必須設(she)置一個固定(ding)支撐。伸(shen)(shen)縮節(jie)設(she)置規定(ding)見圖2-41和表2-17。




  ⑤. 當(dang)立(li)管(guan)明(ming)設且D.>110mm時(shi),在樓(lou)(lou)板(ban)貫穿部位應(ying)設置阻(zu)火(huo)(huo)圈(quan)(quan)或防(fang)(fang)火(huo)(huo)套(tao)(tao)管(guan)。施工做法時(shi):先將(jiang)阻(zu)火(huo)(huo)國套(tao)(tao)在UPVC管(guan)上(shang),再用螺栓固定在樓(lou)(lou)板(ban)下或墻面(mian)兩(liang)側,或者將(jiang)阻(zu)火(huo)(huo)圈(quan)(quan)理入(ru)樓(lou)(lou)板(ban)(墻體(ti))內,再穿入(ru)排(pai)水管(guan)進(jin)行安(an)裝(zhuang)。立(li)管(guan)穿越樓(lou)(lou)層阻(zu)火(huo)(huo)圈(quan)(quan)、防(fang)(fang)火(huo)(huo)套(tao)(tao)管(guan)安(an)裝(zhuang),如圖(tu)2-42所示(shi)。橫支(zhi)管(guan)接人管(guan)道井中立(li)管(guan)阻(zu)火(huo)(huo)圈(quan)(quan)、防(fang)(fang)大(da)套(tao)(tao)管(guan)安(an)裝(zhuang),如圖(tu)2-43所示(shi);管(guan)道穿越防(fang)(fang)火(huo)(huo)分區(qu)隔墻阻(zu)火(huo)(huo)圈(quan)(quan)、防(fang)(fang)火(huo)(huo)套(tao)(tao)管(guan)安(an)裝(zhuang),如圖(tu)2-44所示(shi)。





 c. 橫、支管


  ①. 排水立管僅置伸頂通氣管時,最低層(ceng)橫支管與(yu)立管連(lian)接處(chu)至排出管管底的垂直距離不得小于(yu)表2-18規定,如(ru)圖2-45所示。




  ②. 當排水(shui)支管連接在排水(shui)管或排水(shui)干管上時,連接點距立管底部水(shui)平距離不宜小于1.5m,如圖2-46所(suo)示。




  ③. 若埋(mai)地橫管(guan)為(wei)排水鑄鐵(tie)管(guan),地面以上為(wei)塑料管(guan)時,應(ying)先用砂(sha)紙(zhi)將塑料管(guan)插(cha)口(kou)外側打毛,插(cha)入排水鑄鐵(tie)管(guan)承口(kou)內,再做水泥捻口(kou)。


2. 柔性抗震承插式鑄鐵(tie)排水(shui)管安裝(WD管)


  柔性抗(kang)震承插式鑄鐵排(pai)水管(guan)與(yu)普通排(pai)水鑄鐵管(guan)相比較具有接(jie)口可曲(qu)撓(nao)、抗(kang)震及快速施工(gong)等特點。主要適用于(yu)高層(ceng)建筑和高聳(song)構(gou)筑物(wu)的排(pai)水立管(guan),8級(ji)以上(shang)抗(kang)震設防的排(pai)水管(guan)道和要求快速施工(gong)的施工(gong)場所。


  a. WD管(guan)可明裝(zhuang)或暗(an)裝(zhuang),接(jie)口不(bu)得設(she)在樓(lou)板(ban)層、墻體內。安(an)裝(zhuang)直管(guan)時,應(ying)在每個管(guan)接(jie)口處用管(guan)卡或吊卡將其固定在墻、梁(liang)、柱及樓(lou)板(ban)上。排水立管(guan)底部(bu)應(ying)設(she)混凝土支(zhi)墩,管(guan)道布置時盡量減少橫管(guan)長度。


  b. 管道安裝前應檢查(cha)的項目


  ①. 檢查管(guan)子和(he)管(guan)件外觀有(you)無重(zhong)皮、砂(sha)眼(yan)、裂(lie)縫等缺陷,管(guan)接(jie)頭的(de)配合公差是否符合要求(qiu)。接(jie)口用的(de)橡膠圈(quan)內(nei)徑(jing)應與(yu)管(guan)外徑(jing)相等。接(jie)頭配套用法蘭壓蓋是否有(you)裂(lie)縫、冷隔等。


  ②. 檢查(cha)管子(zi)承口的倒角面(mian)是否有明顯凸凹和溝(gou)槽,應保證倒角面(mian)平滑。


 3. 管子(zi)安(an)裝(zhuang)前應預埋(mai)支、吊架(jia)卡具,管道(dao)支架(jia)間距規定(ding)


   立管(guan)(guan)管(guan)(guan)卡應每(mei)2m設(she)一個(ge);橫管(guan)(guan)吊卡宜(yi)每(mei)1m設(she)一個(ge),每(mei)樓層(ceng)不(bu)得少于2個(ge)。支(zhi)吊架(jia)應設(she)置于承口以下或附近。豎向彎頭(tou)與(yu)前(qian)后管(guan)(guan)段必須采用支(zhi)架(jia)整體固定。扁鋼(gang)吊卡和圓鋼(gang)吊卡應間(jian)隔設(she)置,與(yu)排水立管(guan)(guan)中心間(jian)距0.4m~0.5m為宜(yi)。


 4. 管(guan)(guan)卡(ka)和(he)吊(diao)卡(ka)為金(jin)屬材質,并由管(guan)(guan)材、管(guan)(guan)件(jian)生產廠家配套供(gong)應

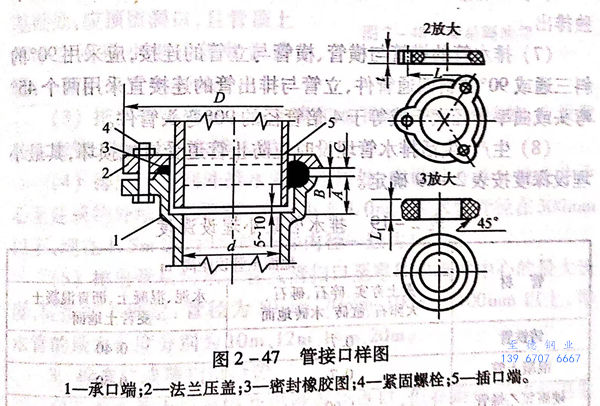

  為(wei)了方便安裝,法蘭壓(ya)蓋宜優先采用三耳式(shi),管口大(da)樣(yang)圖(tu)如圖(tu)2-47所示。




5. 管道在樓、屋面(mian)板預留(liu)孔(kong)洞處(chu),應設置鋼套(tao)管,其直(zhi)徑應比(bi)立管大50mm,套(tao)管宜(yi)高出地面(mian)20mm,套(tao)和上下口(kou)內側應倒成圓角,間隙采用油麻和石棉水泥(ni)填充。
